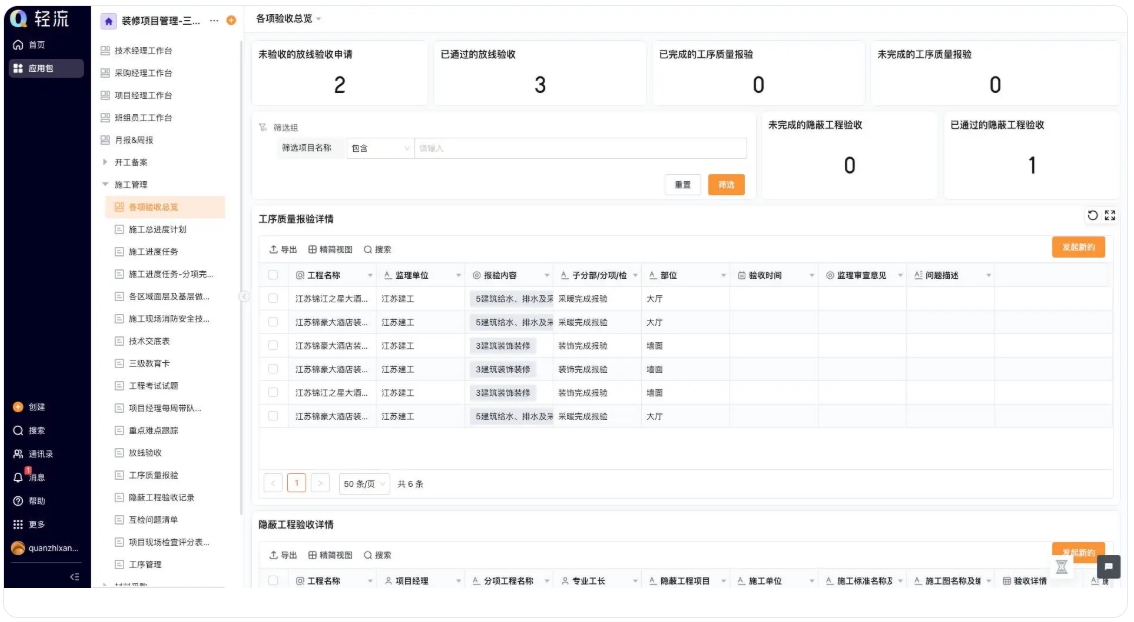

政府项目全生命周期管理平台,项目审批提速解决方案
1、为什么审批环节成了项目落地的“肠梗阻”
政府项目推进慢,八成卡在审批环节——一个普通基建项目要跑完发改、自规、住建等近30个部门,重复提交材料15次以上,甚至因标准冲突反复返工。某市高新区企业吐槽:“为办施工许可,同一份用地证明在三个窗口被退回两次,理由分别是‘缺公章’和‘版本非最新’,可明明是按官网要求准备的!”这种碎片化审批的代价是什么?时间成本飙升、企业投资信心受挫。更致命的是,拖到后期常因赶工期牺牲质量,埋下安全隐患。数字化转型的真正价值,就是让审批从“串联跑断腿”变成“并联线上跑”,比如巴中市的实践:29个部门接入同一平台,企业一次提交材料,系统自动分发给相关单位同步审核,超时自动触发黄、橙、红三色预警短信直推责任人。但要注意,技术只是工具,若部门本位主义不破,再先进的系统也只是把线下堵点搬到线上。
2、全生命周期管理:打破“铁路警察各管一段”怪圈
传统政府项目管理最荒诞的现象是什么?——立项的人不管施工,管进度的不看资金,查质量的不知风险。这种割裂管理导致项目“前期轰轰烈烈、中期修修补补、后期烂尾扯皮”。全生命周期平台的核心,是用数据流贯通“生成-建设-运营”三大断层。比如项目生成阶段,系统自动对储备项目“加星”评级:土地指标未落实的标1星,资金到位的标5星,高星级项目优先获得绿色通道;建设阶段则通过移动端实时上报进度,自动对比计划生成偏差热力图;竣工验收后自动归档数据,形成下次立项的参考基线。北京昌平区的案例证明,这种闭环管理让项目超期率下降40%,因为每个环节的责任都被“钉”在系统里无处推诿。不过很多单位误以为“上线系统=万事大吉”,其实初期需投入大量精力梳理流程——比如明确暴雨预警时,防汛办、施工方、监理方各自在系统里该点哪个按钮。
3、三色预警机制:把风险扼杀在“苗头阶段”
“风险管控”在政府项目里常沦为事后填表,但工地塌方、资金挪用、合同纠纷哪次不是小隐患发酵成的灾难?数字系统的优势在于把抽象风险转化为具体阈值。举个例子:某道路改造项目,系统预设三个熔断点——材料价格波动超合同价5%亮黄灯(提示重新核价);进度滞后10%亮橙灯(触发资源调配会);安全巡检漏检3次亮红灯(强制停工整改)。这些规则不是拍脑袋定的,而是基于历史项目数据库的反推:比如分析十年内雨季施工事故,发现80%因未提前加固脚手架,于是将“气象预警后24小时内未上传加固照片”设为高风险行为。但预警机制最怕什么?基层人员应付式填报!某市曾出现“系统全绿、现场全乱”的讽刺局面,只因施工员为省事提前一周勾选“已完成”。所以真正有效的系统必须降低上报成本——比如用手机拍现场水印照片自动识别进度,语音口述问题自动转文字日志。
4、选型避坑指南:什么样的系统能真正落地?
企业选型时总被“全功能”“AI智能”等宣传迷惑,结果买回的系统员工不愿用、领导不会看。三个致命误区要避开:
- •
轻量级>大而全:区县单位别盲目学省级搞复杂模块,重点保障审批协同、进度跟踪、资金监管三个核心功能跑通,其他按需扩展。
- •
透明逻辑>黑箱算法:某市采购的“智能预警系统”总莫名报警,后来发现是算法误把夜间施工照明当火灾——选型时要供应商公开规则配置路径,比如如何修改“进度滞后”的判断阈值。

- •
移动优先>PC端:工地主任不可能天天坐办公室填表,系统必须支持手机扫码报进度、语音转日志、拍照识隐患,像巴中市工人对着钢筋堆拍张照,AI自动识别型号数量匹配进货单。

千万别忽视“组织再造”配套——技术再先进也敌不过旧习惯。某市系统上线半年仍有人工报表,因领导说“盖红章的纸才踏实”。建议试点期保留双轨运行,但设置过渡期奖惩机制:比如线上审批每快一天,部门考核加0.5分。
独家视角:数字化转型的本质是权力重构
政府项目上系统从来不是技术问题,而是打破部门数据垄断的博弈。财政握资金数据、住建管进度、审计抓问题,过去谁都不愿交出“信息控制权”。成功的平台像抚州市那样,由市委一把手直接督战,把系统使用率纳入部门KPI,甚至给区长手机装预警APP——当领导发现能随时调取某个项目超支数据时,倒逼着整个体系主动拥抱透明化。这场变革最深的启示是:技术永远撬不动官僚惯性,唯有权力重构才能让数据流动起来。
